一、基礎部分
1、基礎挖好后,管道的預埋:
很多管道會穿過基礎墻而進入基礎的中央地帶,又因為其帶有坡度,部分在基礎下埋設,故
要考慮在做基礎之前預埋:比如說污水,可能會穿到基礎中部,而又在基礎層地面以下出戶,
這就要考慮先將其從戶外引至戶內,鋪好后覆蓋上砂,砂上加預制板,以防被破壞。
2、在挖好后基礎里先鋪一層細石子(瓜子片型的),再澆墊層,不必太厚,1.5—2cm 足
夠。
3、待墊層澆好后,可以放線(放線應嚴格根據圖紙尺寸,且還須拉對角線確保方正),
綁扎鋼筋、立模(模板應緊沿線走,要豎直、牢固),立模時還應考慮到管道的預留孔等(比

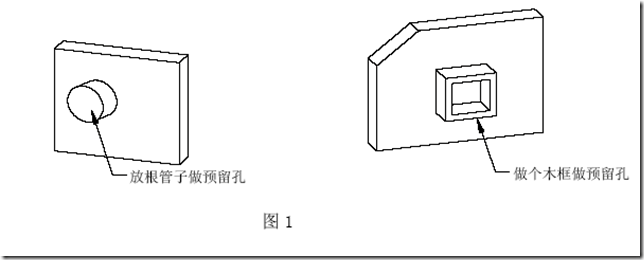

如水、電、煤氣、通訊線路、中央空調、中央吸塵器等進出戶線孔道的預留)。如圖1
a) 預埋螺栓:螺栓的預埋是在鋼筋扎好,且模板支好后,準備澆砼之前進行的,要埋
的螺栓有兩種,一種是加強螺栓φ16,一般埋在承重墻體的轉角處(即“T”字墻,“十”字
墻與“L”墻部位)與門窗洞兩側,是主體螺栓;一種是一般性螺栓φ12,一般埋在承重墻體
部位且間隔為1200mm 一根。每種螺栓的形式都有兩種;一種是“L”形,一種是“T”形。
一般采用“L”形,在預埋時要反復檢查尺寸,確保埋在墻體中間,尺寸準確(應帶線作業),
且螺栓要豎直,不得破壞絲扣。加強螺栓埋設深度不小于25cm,普通螺栓埋設深度不小于
15cm,螺栓的預埋應盡量減少與上面的墻體龍骨發生沖突,一般應離開龍骨位置4-6cm,且
高出墻體下軌10cm 左右。確保能讓螺帽好旋上,如圖2。(注:預埋時普通螺栓應避開門洞
位置,因為此處預埋不起任何作用),基礎結束后應在螺紋上涂?機油,以防生銹。
當然,這里沒有標注鋼筋上面露出高度,因為這要根據上面的結構而定。另外,如果用
預埋抗風拉帶也是可以的??梢韵劝芽癸L拉帶(即帶狀鐵皮)預埋在基礎里,然后把拉帶固定
2
在墻體龍骨上,就可以把基礎與墻體牢牢地連在一起了。
b) 澆注砼時,應邊澆邊用振動機振動,以防澆注不實(澆好后可以及時把φ12 鋼筋按
1200mm 間距插到位)。24 小時后可以拆模,然后找基礎頂部水平,可以在毛基礎兩側彈上水
平線,由水平線找頂部水平,整體誤差應控制在0.5cm 之內,做好后澆水養護一周。
